Miljøpakkeprosjekt fv. 6658 Utleirvegen. Bygging av sykkelvei med fortau og støyskjermer på strekningen Steindalsvegen-Blaklivegen

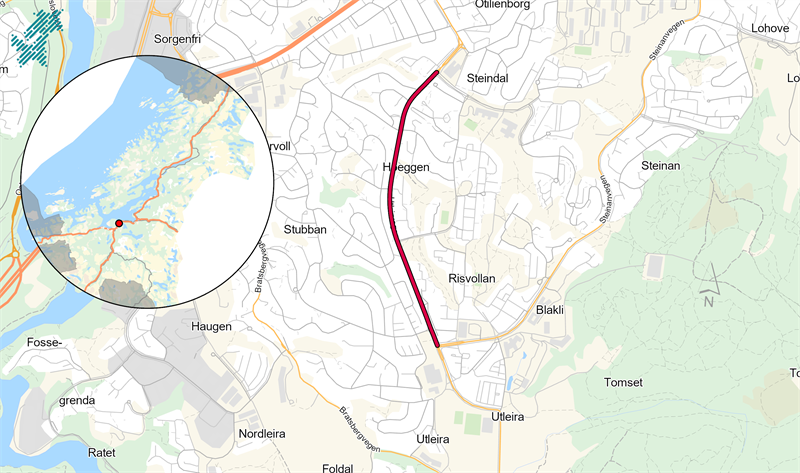

Prosjektet omfatter planlegging og bygging av ny sykkelvei med fortau langs østsiden av fv. 6658 Utleirvegen i Trondheim kommune. Tiltaket gjelder en strekning på omtrent 1,5 kilometer mellom Steindalsvegen og Blaklivegen.
Arbeidene omfatter
- etablering av sykkelvei med fortau på østsiden av Utleirvegen
- oppføring av støyskjermer
- oppføring av natursteinsmurer
- fornyelse av veilys
- trær og beplantning
- vann- og avløpsanlegg
- strømarbeider for Tensio
- ny bussholdeplass
Fremdrift
Prosjektet er delt opp i 5 etapper.
- Etappe 1 og 2: Steindalsvegen – Adolf Øiens veg
Oppstart mars 2026. - Etappe 3: Adolf Øiens veg – Risvollvegen
Planlagt oppstart august 2026. - Etappe 4: Risvollvegen – Utleirtunet
Planlagt oppstart oktober 2026. - Etappe 5: Utleirtunet - Blaklivegen
Planlagt oppstart august 2026. (Før etappe 4)
Trafikkavvikling
Siden gang- og sykkelveien hvor arbeidene utføres blir stengt for normal ferdsel, må myke trafikanter benytte gang- og sykkelveien på motsatt side av fylkesveien.
Kontaktpersoner:
Ola
Kjøren
Teamleder
926 50 216
Terje
Nygård
Overingeniør
912 41 973
